AM PERT

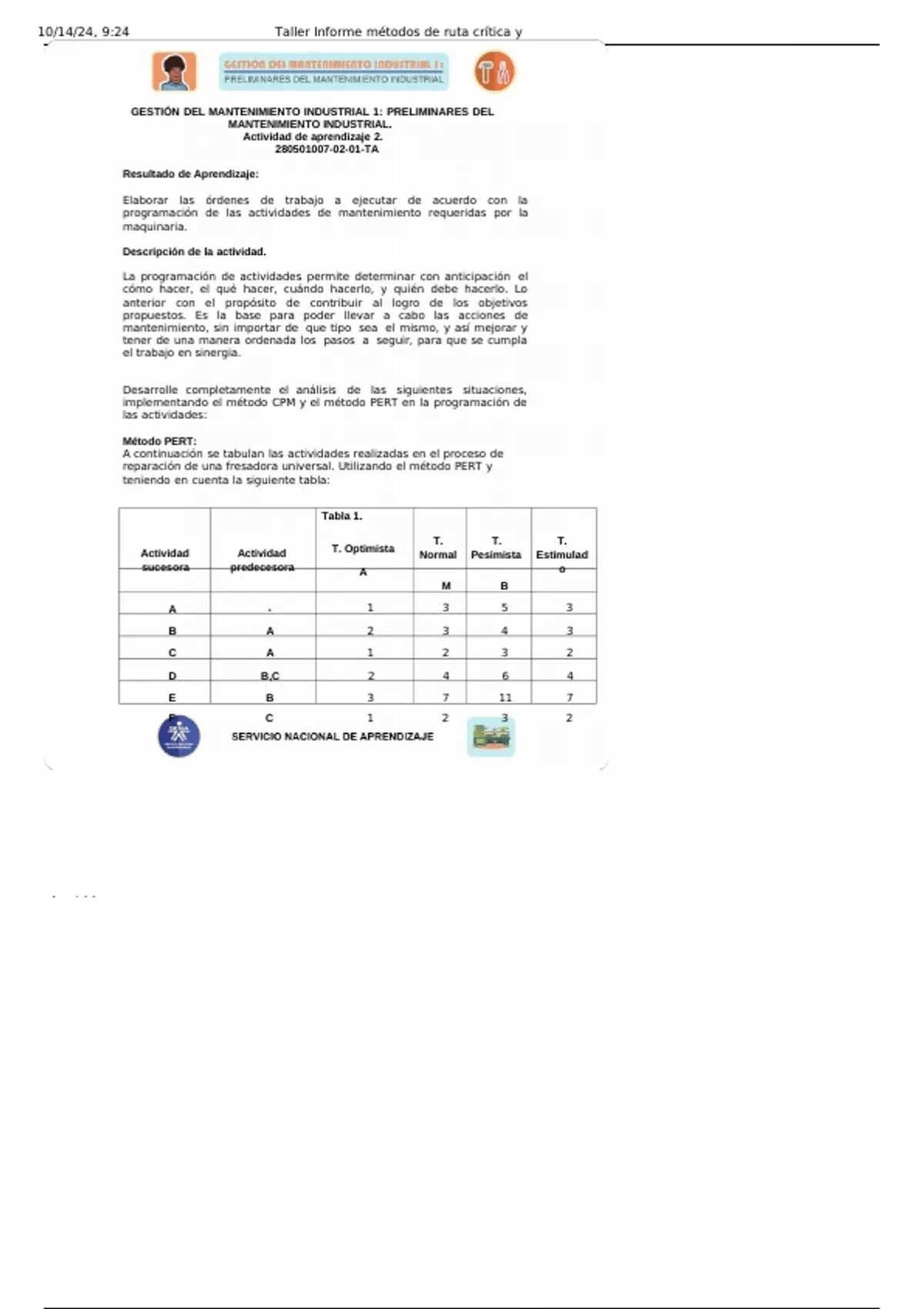

GESTIÓN DEL MANTENIMIENTO INDUSTRIAL 1: PRELIMINARES DEL
MANTENIMIENTO INDUSTRIAL.
Actividad de aprendizaje 2.
280501007-02-01-TA
Resultado de Aprendizaje:
Elaborar las órdenes de trabajo a ejecutar de acuerdo con la
programación de las actividades de mantenimiento requeridas por la
maquinaria.
Descripción de la actividad.
La programación de actividades permite determinar con anticipación el
cómo hacer, el qué hacer, cuándo hacerlo, y quién debe hacerlo. Lo
anterior con el propósito de contribuir al logro de los objetivos
propuestos. Es la base para poder llevar a cabo las acciones de
mantenimiento, sin importar de que tipo sea el mismo, y así mejorar y
tener de una manera ordenada los pasos a seguir, para que se cumpla
el trabajo en sinergia.
Desarrolle completamente el análisis de las siguientes situaciones,
implementando el método CPM y el método PERT en la programación de
las actividades:
Método PERT:
A continuación se tabulan las actividades realizadas en el proceso de
reparación de una fresadora universal. Utilizando el método PERT y
teniendo en cuenta la siguiente tabla:
Tabla 1.
T. T. T.
Actividad Actividad T. Optimista
Normal Pesimista Estimulad
sucesora predecesora A o
M B
A - 1 3 5 3
B A 2 3 4 3
C A 1 2 3 2
D B,C 2 4 6 4
E B 3 7 11 7
F C 1 2 3 2
about:bl 1
, 10/14/24, 9:24 Taller Informe métodos de ruta crítica y
AM PERT
G E 1 1 1 1
H G,D,F 5 5 5 5
I F 1 8 5 6,3
J I 2 3 4 3
K H 3 6 9 6
Elabore:
Calculo de los tiempos más probables para cada actividad.
Recuerde que el tiempo más probable en el método PERT se
calcula de la siguiente manera:
1
te= 6 × to+ 4 × tm
+
✓ El diagrama de red.
7 1
3
E G
B 25
6
Inicio A
D H K Fin
3 4 5
C
J
2
F I 3
2 6,3
✓ Definir la ruta crítica.
1. A+B+E+G+H+K= 25
about:bl 2
